تاخیرات ناشی از تاخیر در پرداخت صورت‌وضعیت‌های موقت

شماره نامه: ۲۳۷۶۱-۵۱۳
تاریخ نامه: ۰۷-۰۳-۱۳۷۵
پیوست: ندارد

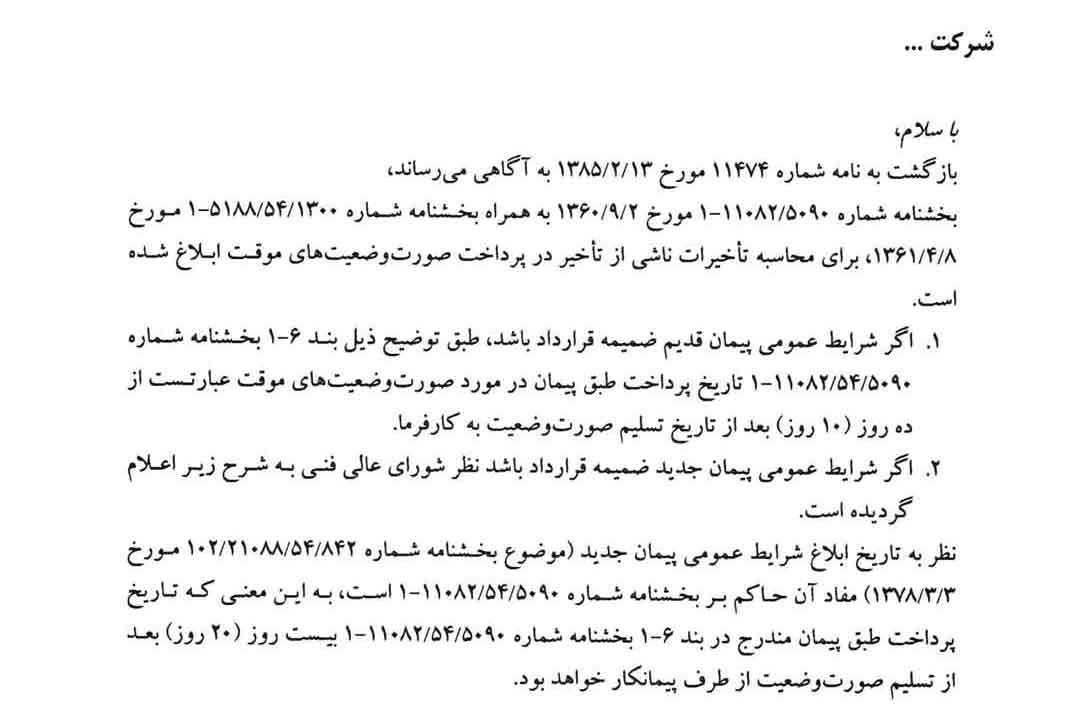

شرکت…



با سلام،

بازگشت به نامه شماره ۱۱۴۷۴ مورخ ۱۳-۰۲-۱۳۸۵ به آگاهی می­‌رساند، بخشنامه شماره ۵۰۹۰-۱۱۰۸۲-۱ مورخ ۱۳-۰۲-۱۳۸۵ به همراه بخشنامه شماره ۱۳۰۰-۵۴-۵۱۸۸-۱ مورخ ۰۸-۰۴-۱۳۶۱، برای محاسبه تأخیرات ناشی از تأخیر در پرداخت صورت‌وضعیت‌­های موقت ابلاغ شده است.

١. اگر شرایط عمومی پیمان قدیم ضمیمه قرارداد باشد، طبق توضيح ذیل بند ۶-۱ بخشنامه شماره ۵۰۹۰-۵۴-۱۱۰۸۲-۱ تاریخ پرداخت طبق پیمان در مورد صورت‌وضعیت‌­های موقت عبارتست از ده روز (۱۰ روز) بعد از تاریخ تسلیم صورت وضعیت به کارفرما.

٢. اگر شرایط عمومی پیمان جدید ضمیمه قرارداد باشد نظر شورای عالی فنی به شرح زیر اعلام گردیده است.

نظر به تاریخ ابلاغ شرایط عمومی پیمان جدید (موضوع بخشنامه شماره ۸۴۲-۵۴-۲۱۰۸۸-۱۰۲ مورخ ۰۳-۰۳-۱۳۷۸) مفاد آن حاکم بر بخشنامه شماره ۵۰۹۰-۵۴-۱۱۰۸۲-۱ است، به این معنی که تاریخ پرداخت طبق پیمان مندرج در بند ۶-۱ بخشنامه شماره ۵۰۹۰-۵۴-۱۱۰۸۲-۱ بیست روز (۲۰ روز) بعد از تسلیم صورت‌­وضعیت از طرف پیمانکار خواهد بود.



بهناز پورسید

مدیرکل

تاخیرات ناشی از تاخیر در پرداخت صورت وضعیت های موقت

برای مشاهده تصویر با کیفیت و دانلود سند، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *

ورود | عضویت
شماره موبایل یا پست الکترونیک خود را وارد کنید
برگشت
کد تایید را وارد کنید
کد تایید برای شماره موبایل شما ارسال گردید
ارسال مجدد کد تا دیگر
برگشت
رمز عبور را وارد کنید
رمز عبور حساب کاربری خود را وارد کنید
برگشت
رمز عبور را وارد کنید
رمز عبور حساب کاربری خود را وارد کنید
برگشت
درخواست بازیابی رمز عبور
لطفاً پست الکترونیک یا موبایل خود را وارد نمایید
برگشت
کد تایید را وارد کنید
کد تایید برای شماره موبایل شما ارسال گردید
ارسال مجدد کد تا دیگر
ایمیل بازیابی ارسال شد!
لطفاً به صندوق الکترونیکی خود مراجعه کرده و بر روی لینک ارسال شده کلیک نمایید.
تغییر رمز عبور
یک رمز عبور برای اکانت خود تنظیم کنید
تغییر رمز با موفقیت انجام شد

شرط رضایت فروشنده/مناقصه‌گر برای کار مازاد

اثر بودن یا نبودن قرارداد همسان، بر نرخ انجام کارهای مازاد بر آورد اولیه
