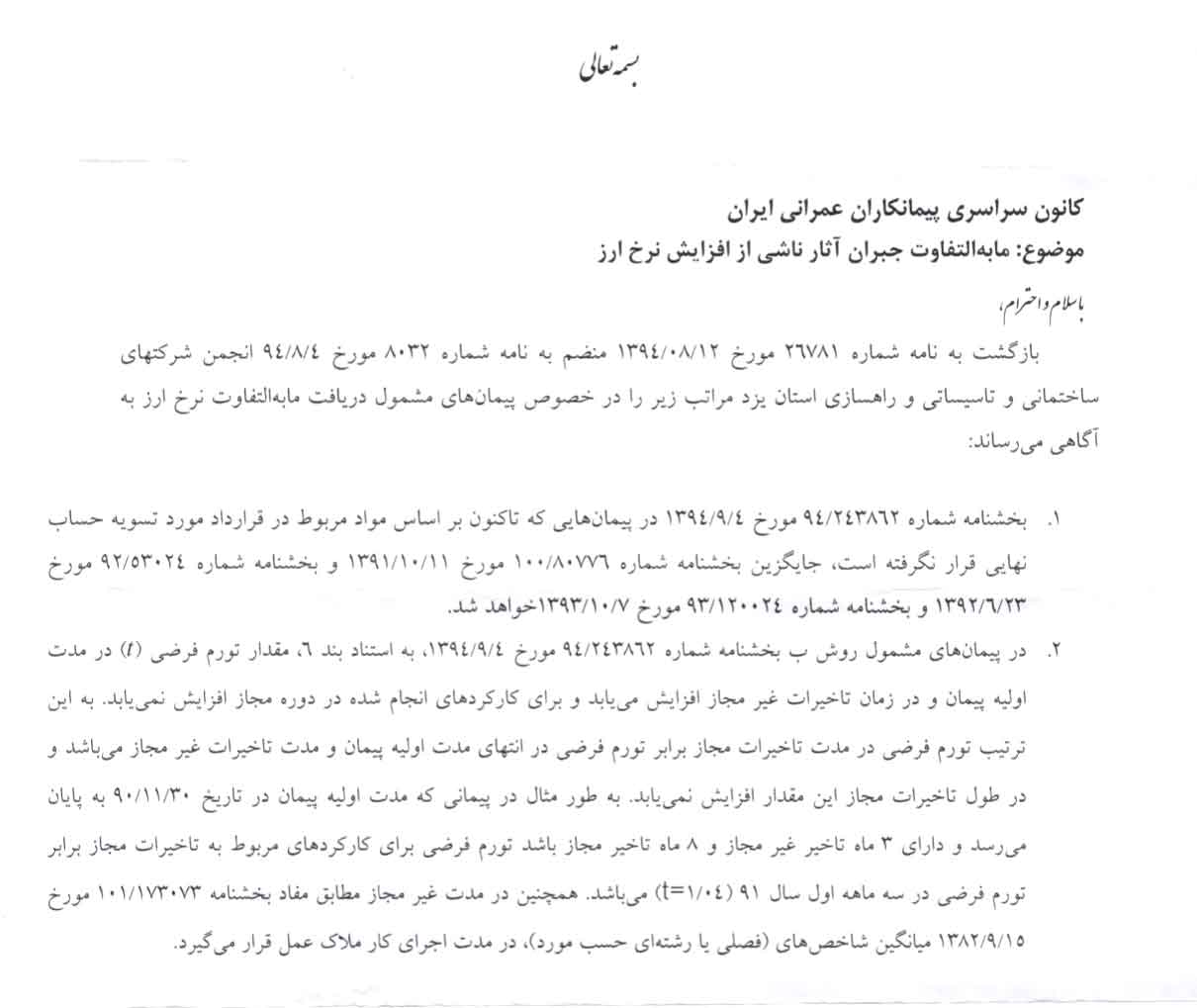

شماره نامه: 351010
تاریخ نامه: 13-11-1394
پیوست: ندارد
بسمه تعالی
کانون سراسری پیمانکاران عمرانی ایران
موضوع: مابهالتفاوت جبران آثار ناشی از افزایش نرخ ارز
با سلام و احترام،
بازگشت به نامه شماره 26781 مورخ 12-08-1394 منضم به نامه شماره ۸۰۳۲ مورخ 04-08-1394 انجمن شرکتهای ساختمانی و تاسیساتی و راهسازی استان یزد مراتب زیر را در خصوص پیمانهای مشمول دریافت مابهالتفاوت نرخ ارز به آگاهی میرساند:
1. بخشنامه شماره 243862-94 مورخ 04-09-1394 در پیمانهایی که تاکنون بر اساس مواد مربوط در قرارداد مورد تسویه حساب نهایی قرار نگرفته است، جایگزین بخشنامه شماره 80776-100 مورخ 11-10-1391 و بخشنامه شماره 53024-92 مورخ 23-06-1392 و بخشنامه شماره 120024-93 مورخ 07-10-1393 خواهد شد.
٢. در پیمانهای مشمول روش ب بخشنامه شماره 243862-94 مورخ 04-09-1394، به استناد بند 6، مقدار تورم فرضی (t) در مدت اولیه پیمان و در زمان تاخیرات غیرمجاز افزایش مییابد و برای کارکردهای انجام شده در دوره مجاز افزایش نمییابد. به این ترتیب تورم فرضی در مدت تاخیرات مجاز برابر تورم فرضی در انتهای مدت اولیه پیمان و مدت تاخیرات غیر مجاز میباشد و در طول تاخیرات مجاز این مقدار افزایش نمییابد. به طور مثال در پیمانی که مدت اولیه پیمان در تاریخ 1390-11-30 به پایان میرسد و دارای ۳ ماه تاخیر غیر مجاز و ۸ ماه تاخیر مجاز باشد تورم فرضی برای کارکردهای مربوط به تاخیرات مجاز برابر تورم فرضی در سه ماهه اول سال ۹۱ (1/04=t) میباشد. همچنین در مدت غیر مجاز مطابق مفاد بخشنامه 101-173073مورخ 1382-09-15 میانگین شاخصهای (فصلی یا رشتهای حسب مورد)، در مدت اجرای کار ملاک عمل قرار میگیرد.
غلامحسین حمزه مصطفوی
رییس امور نظام فنی و اجرائی
