شماره: ۵۰۶۱۷۸
تاریخ: ۱۳۹۸/۰۹/۱۰
پیوست: ندارد

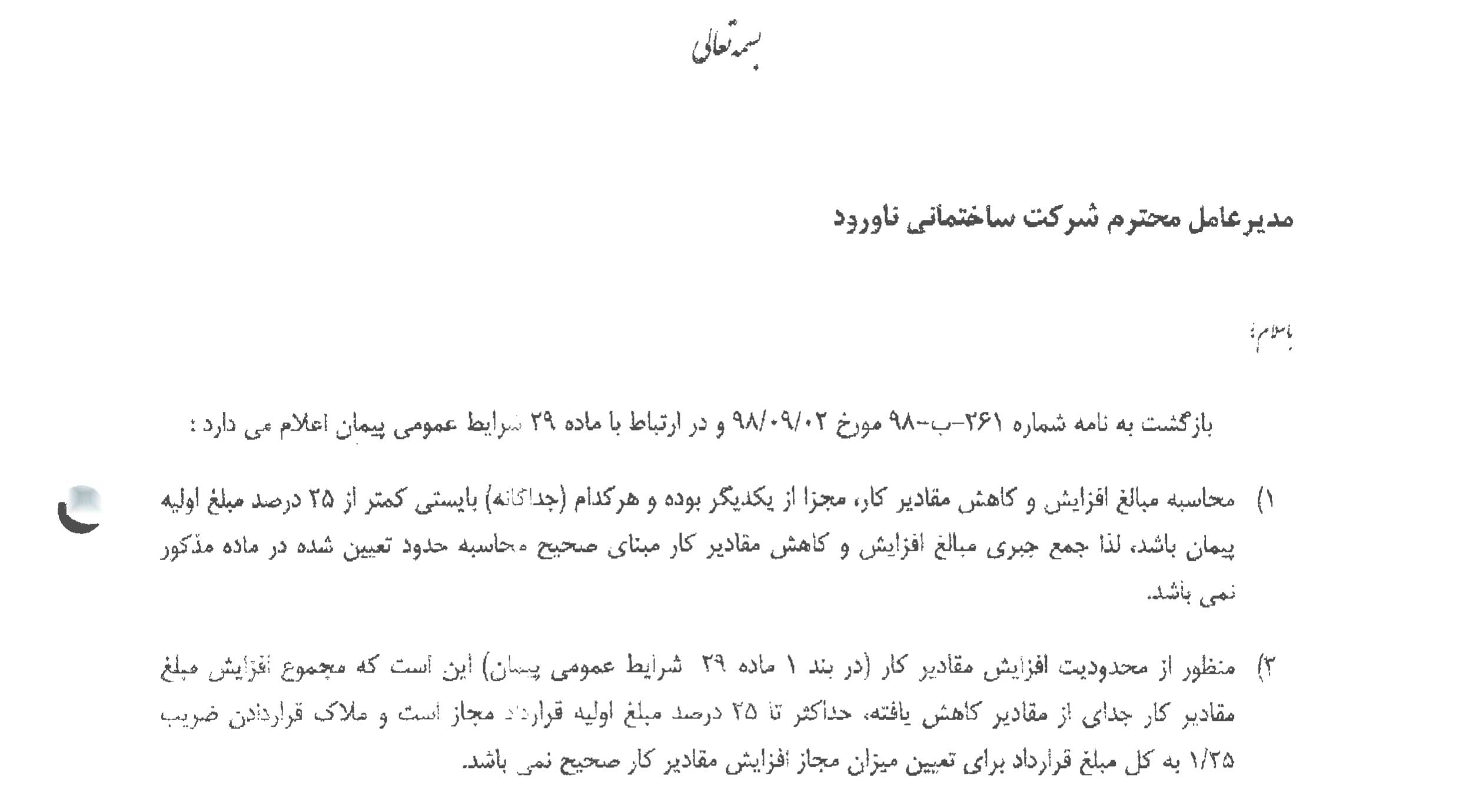

بسمهتعالی
مدیرعامل محترم شرکت ساختمانی ناورود
باسلام؛
بازگشت یه نامه شماره ۲۶۱-ب-۹۸ مورخ ۱۳۹۸/۰۹/۰۲ و در ارتباط با ماده ۲۹ شرایط عمومی پیمان اعلام میدارد:
۱) محاسبه مبلغ افزایش و کاهش مقادیر کار، مجزا از یکدیگر بوده و هرکدام (جداگانه) بایستی کمتر از ۲۵ درصد مبلغ اولیه پیمان باشد، لذا جمع جبری مبالغ افزایش و کاهش مقادیر کار مبنای صحیح محسابه حدود تعیین شده در ماده مذکور نمیباشد.
۲) منظور از محدودیت افزایش مقادیر کار (در بند ۱ ماده ۲۹ شرایط عمومی پیمان) این است که مجموع افزایش مبلغ مقادیر کار جدای از مقادیر کاهش یافته، حداکثر تا ۲۵ درصد مبلغ اولیه قرارداد مجاز است و ملاک قراردادن ضریب ۱/۲۵ به کل مبلغ قرارداد برای تعیین میزان مجاز افزایش مقادیر کار صحیح نمیباشد.
ناصر حضرتی
رئیس سازمان
