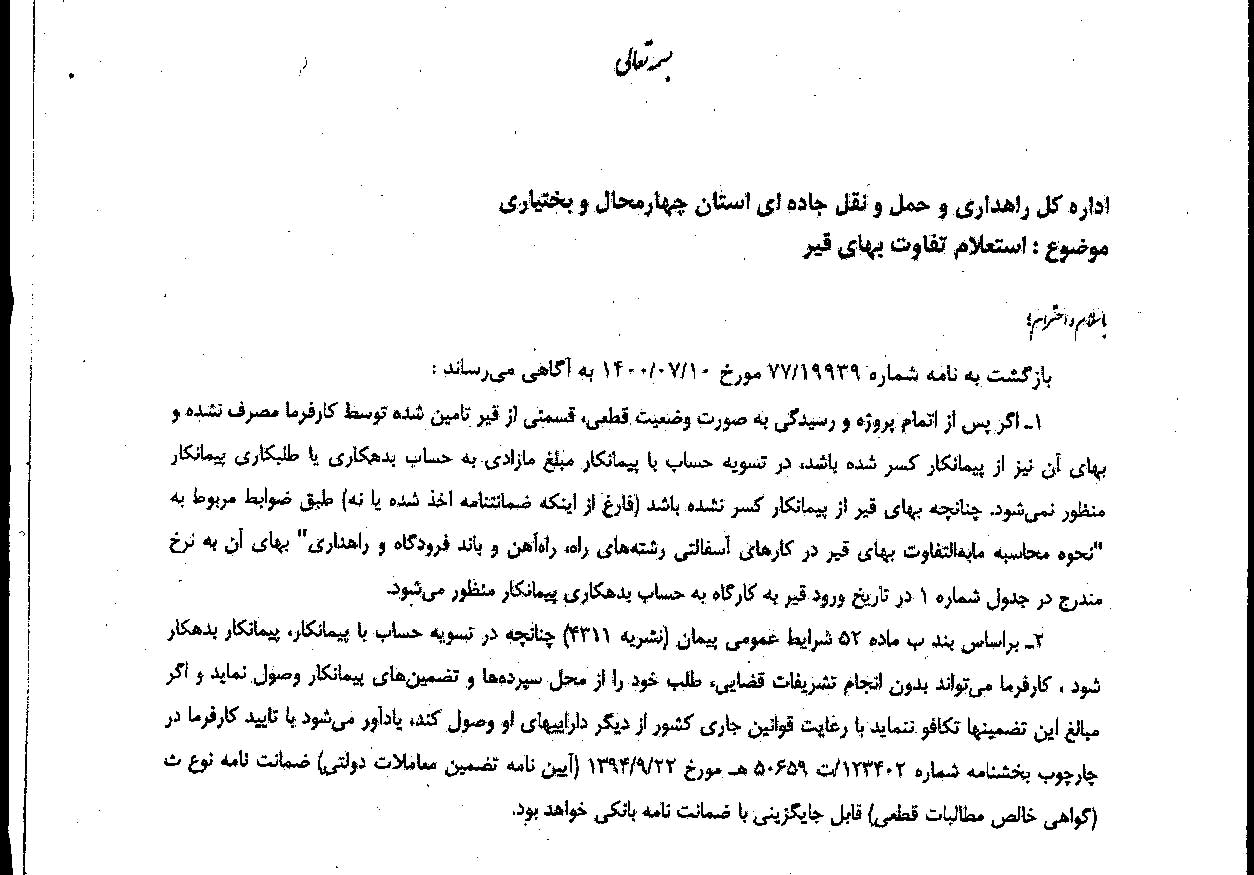

تاریخ نامه: ۲۴-۰۸-۱۴۰۰
پیوست: ندارد
بسمهتعالی
اداره کل راهداری و حمل و نقل جادهای استان چهارمحال و بختیاری
موضوع: استعلام تفاوت بهای قیر
باسلام واحترام؛
بازگشت به نامه شماره ۷۷/۱۹۹۳۹ مورخ ۱۴۰۰/۰۷/۱۰ به آگاهی میرساند :
۱- اگر پس از اتمام پروژه و رسیدگی به صورت وضعیت قطعی، قسمتی از قیر تامین شده توسط کارفرما مصرف نشده و بهای آن نیز از پیمانکار کسر شده باشد، در تسویه حساب با پیمانکار مبلغ مازادی به حساب بدهکاری یا طلبکاری پیمانکار منظور نمیشود. چنانچه بهای قیر از پیمانکار کسر نشده باشد (فارغ از اینکه ضمانتنامه اخذ شده یا نه) طبق ضوابط مربوط به نحوه محاسبه مابهالتفاوت بهای قدر در کارهای آسفالتی رشتههای راه، راه آهن و باند فرودگاه و راهداری بهای آن به نرخ مندرج در جدول شماره ۱ در تاریخ ورود قیر به کارگاه به حساب بدهکاری پیمانکار منظور میشود
۲- براساس بند ب ماده ۵۲ شرایط عمومی پیمان (نشریه ۴۳۱۱) چنانچه در تسویهحساب با پیمانکار، پیمانکار بدهکار شود، کارفرما میتواند بدون انجام تشریفات قضایی، طلب خود را از محل سپردهها و تضمینهای پیمانکار وصول نماید و اگر مبالغ این تضمينها تکافو ننماید با رعایت قوانین جاری کشور از دیگر داراییهای او وصول کند، یادآور میشود با تایید کارفرما در چارچوب بخشنامه
شماره ۱۲۳۴۰۲/ت ۵۰۶۵۹ ه مورخ ۱۳۹۴/۰۹/۲۲ (آييننامه تضمین معاملات دولتی) ضمانتنامه نوع ث (گواهی خالص مطالبات قطعی) قابل جایگزینی با ضمانتنامه بانکی خواهد بود.
سیدجواد قانع فر
رئیس امور نظام فنی اجرایی،
مشاورین و پیمانکاران
