شماره نامه: ۵۰۰۵۴۰
تاریخ نامه: ۰۶-۱۰-۱۴۰۰
پیوست: دارد

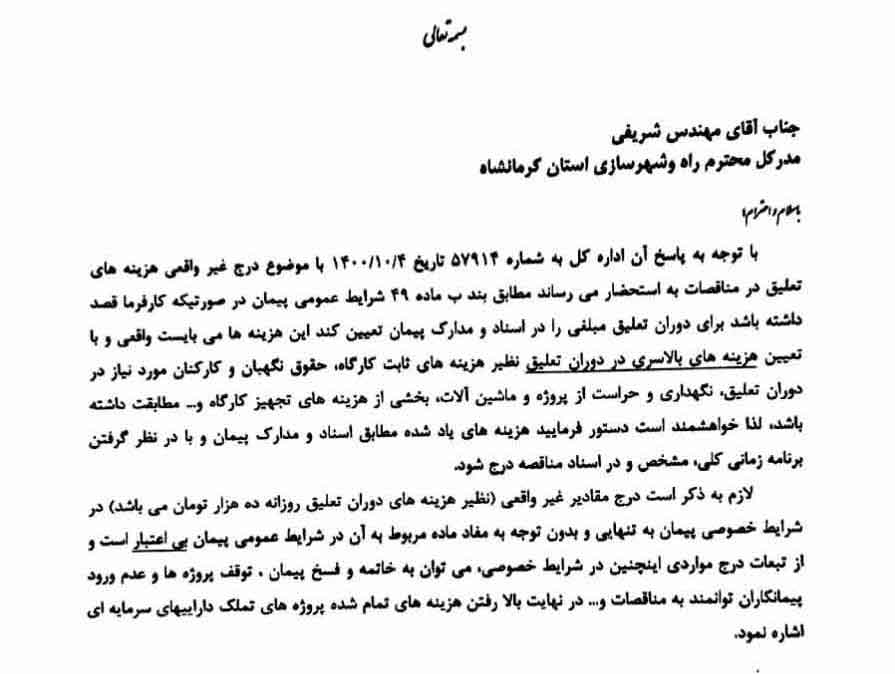

بسمه تعالی
جناب آقای مهندس شریفی
مدرکل محترم راه وشهرسازی استان کرمانشاه
باسلام و احترام
با توجه به پاسخ آن اداره کل به شماره ۵۷۹۱۴ تاریخ ۰۴-۱۰-۱۴۰۰ با موضوع درج غیر واقعی هزینههای تعلیق در مناقصات به استحضار میرساند مطابق بند ب ماده ۴۹ شرایط عمومی پیمان در صورتیکه کارفرما قصد داشته باشد برای دوران تعلیق مبلغی را در اسناد و مدارک پیمان تعیین کند این هزینهها میبایست واقعی و با تعیین هزینههای بالاسری در دوران تعلیق نظیر هزینههای ثابت کارگاه، حقوق نگهبان و کارکنان مورد نیاز در دوران تعلیق، نگهداری و حراست از پروژه و ماشینآلات، بخشی از هزینههای تجهیز کارگاه و مطابقت داشته باشد، لذا خواهشمند است دستور فرمایید هزینههای یاد شده مطابق اسناد و مدارک پیمان و با در نظر گرفتن برنامه زمانی کلی، مشخص و در اسناد مناقصه درج شود.
لازم به ذکر است درج مقادیر غیر واقعی (نظیر هزینههای دوران تعلیق روزانه ده هزار تومان میباشد) در شرایط خصوصی پیمان به تنهایی و بدون توجه به مفاد ماده مربوط به آن در شرایط عمومی پیمان بی اعتبار است و از تبعات درج مواردی اینچنین در شرایط خصوصی، میتوان به خاتمه و فسخ پیمان به توقف پروژهها و عدم ورود پیمانکاران توانمند به مناقصات و در نهایت بالا رفتن هزینههای تمام شده پروژههای تملک داراییهای سرمایهای اشاره نمود.
مژگان نمکیان
مدیر نظام فنی و اجرایی استان
کرمانشاه
برای مشاهده تصویر با کیفیت و دانلود سند، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.
