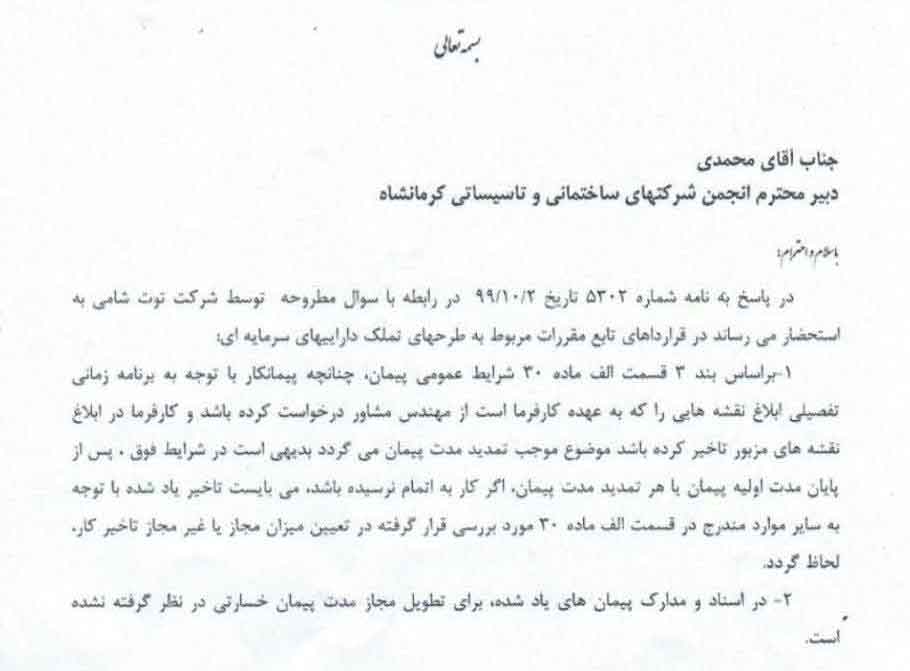

شماره نامه: ۱۶۵۷۸
تاریخ نامه: ۱۹-۰۴-۱۴۰۰
پیوست: ندارد
بسمه تعالی
جناب آقای محمدی
دبیر محترم انجمن شرکتهای ساختمانی و تاسیساتی کرمانشاه
باسلام و احترام :
در پاسخ به نامه شماره ۵۳۰۲ تاریخ ۰۲-۱۰-۱۳۹۹ در رابطه با سوال مطروحه توسط شرکت توت شامی به استحضار میرساند در قرارداهای تابع مقررات مربوط به طرحهای تملک داراییهای سرمایهای:
۱- براساس بند ۳ قسمت الف ماده ۳۰ شرایط عمومی پیمان، چنانچه پیمانکار با توجه به برنامه زمانی تفصیلی ابلاغ نقشههایی را که به عهده کارفرما است از مهندس مشاور درخواست کرده باشد و کارفرما در ابلاغ نقشههای مزبور تاخیر کرده باشد موضوع موجب تمدید مدت پیمان میگردد بدیهی است در شرایط فوق، پس از پایان مدت اولیه پیمان یا هر تمدید مدت پیمان، اگر کار به اتمام نرسیده باشد، میبایست تاخیر یاد شده با توجه به سایر موارد مندرج در قسمت الف ماده ۳۰ مورد بررسی قرار گرفته در تعیین میزان مجاز یا غیر مجاز تاخیر کاره لحاظ گردد.
۲- در اسناد و مدارک پیمان های یاد شده، برای تطویل مجاز مدت پیمان خسارتی در نظر گرفته نشده است .
مژگان نمکیان
مدیر نظام فنی و اجرایی استان
کرمانشاه
