خسارت وارد به تأسیسات زیر زمینی

پرسش

برای مشاهده پاسخ سوال، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.

پرسش

برای مشاهده پاسخ سوال، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.

موضوع: خسارت وارد به تأسیسات زیر زمینی

 سلام علیکم؛

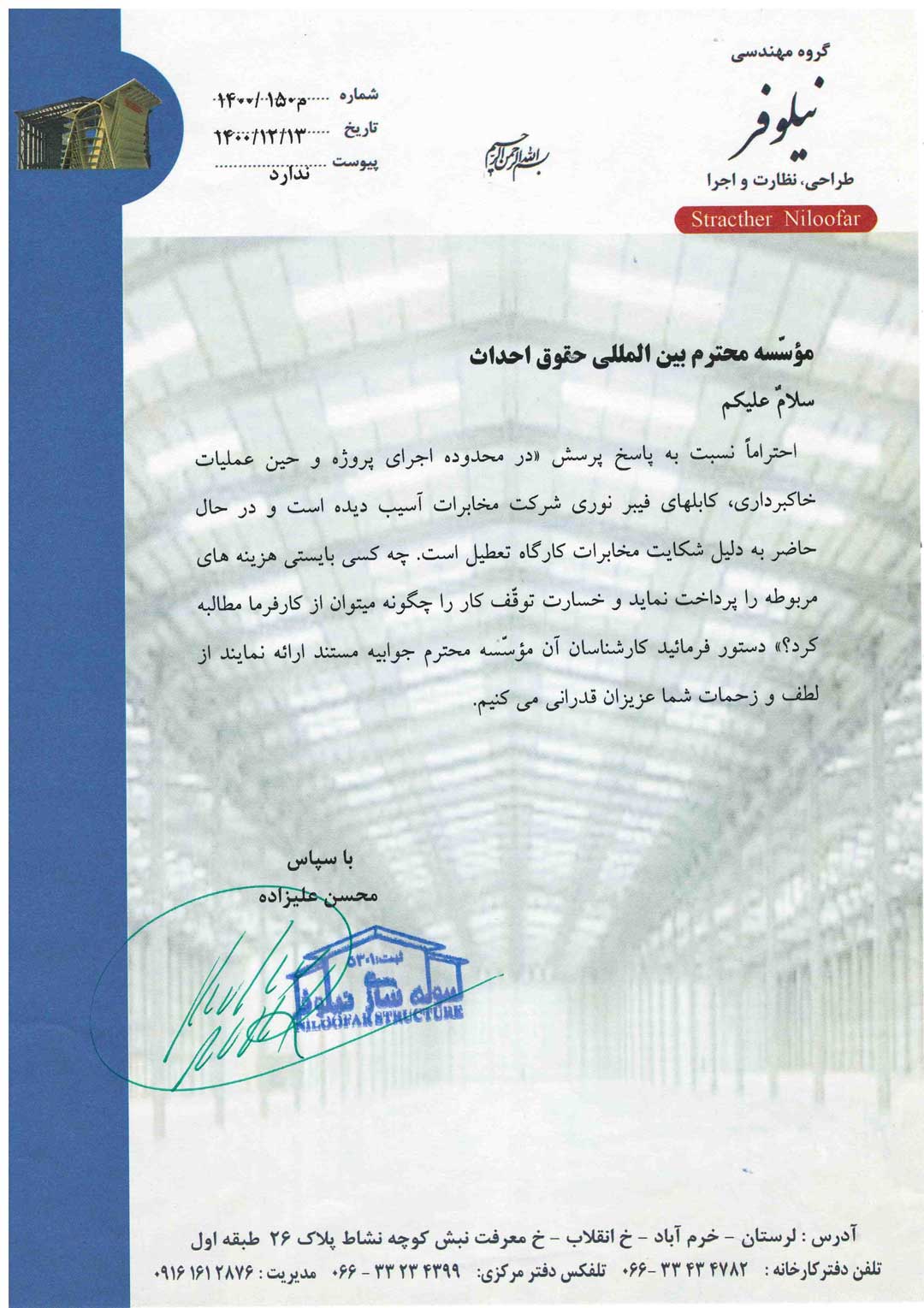

احتراما نسبت به پاسخ پرسش «در محدوده اجرای پروژه و حین عملیات خاکبرداری، کابلهای فیبر نوری شرکت مخابرات آسیب دیده است و در حال حاضر به دلیل شکایت مخابرات کارگاه تعطیل است. چه کسی بایستی هزینه های مربوطه را پرداخت نماید و خسارت توقف کار را چگونه میتوان از کارفرما مطالبه کرد؟» دستور فرمائید کارشناسان آن مؤسسه محترم جوابیه مستند ارائه نمایند از لطف و زحمات شما عزیزان قدرانی می کنیم.

تاسیسات زیرزمینی

برای مشاهده پاسخ سوال، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.

3 دیدگاه برای “خسارت وارد به تأسیسات زیر زمینی

  1. عباس امینی :

    با سلام.
    این دیدگاه منطقی نیست. پیمانکار باید عملیات خاکبرداری را با رعایت نکات ایمنی و بدور از هر گونه بی احتیاطی و بی مبالاتی انجام دهد. در صورت عدم ابلاغ نقشه های زیرسطحی، پیمانکار همچنان مسئول عملکرد خویش می باشد اما تاخیرات ناشی از کندی عملیات و هزینه های بار شده بر پیمانکار بر عهده کارفرما می باشد.
    پیمانکار شخص مسلوب الاراده نیست که کارفرما سبب اقوی از مباشر باشد.

  2. طلوع :

    سلام به همکاران محترم و خسته نباشید به دوستان در حقوق احداث
    لازم در این خصوص مستندات بیشتری با توجه به نامه شرکت مهندسی نیلوفر ارائه شود . اما در شرایط عمومی پیمانها PC ماده 71 خطرات و زیانهای احتمالی و مسئولیت دو طرف پیمان در پذیرش ضرر و زیان مشخص شده و در ماده 71 بند 3 به صراحت ذکر شده که یکی از موارد مسئولیت کارفرما وجود اشتباه در نقشه ها ، مدارک فنی و یا تاخیر در تحویل آنها است .
    در شرایط عمومی پیمان مورد بحث 4311 به صراحت درباره این موضوع در ماده 23- حفاظت تاسیسات زیر بنایی و تغییر وضع آن بحث شده است و نظر گروه محترم حقوق احداث را تایید می کند . و من ا … التوفیق

    • عباس امینی :

      با سلام و احترام. بله در حالتی که کارفرما نقشه ای به پیمانکار بدهد و این نقشه اشتباه باشد و پیمانکار بر طبق آن عمل کرده و آسیبی برسد می توان قائل به مسئولیت کارفرما بود که برداشت از بند مذکور نقشه های احداث است نه حدود مفروض تاسیسات زیر زمینی. حتی اگر هم مفروضات مربوط به تاسیسات زیرزمینی را در حکم نقشه های مسئولیت آفرین تلقی کنیم در این حالت نیز هیچ پیمانکاری مجوز ندارد به دلیل عدم ارائه نقشه تاسیسات زیرسطحی بی پروا عمل کند و مسئولیت های قراردادی و یا ضمان قهری را نادیده بگیرد. البته آن چیزی که از نظر من درست نیست بحث سبب اقوی از مباشر است که مرتبط با موضوع نمی باشد.
