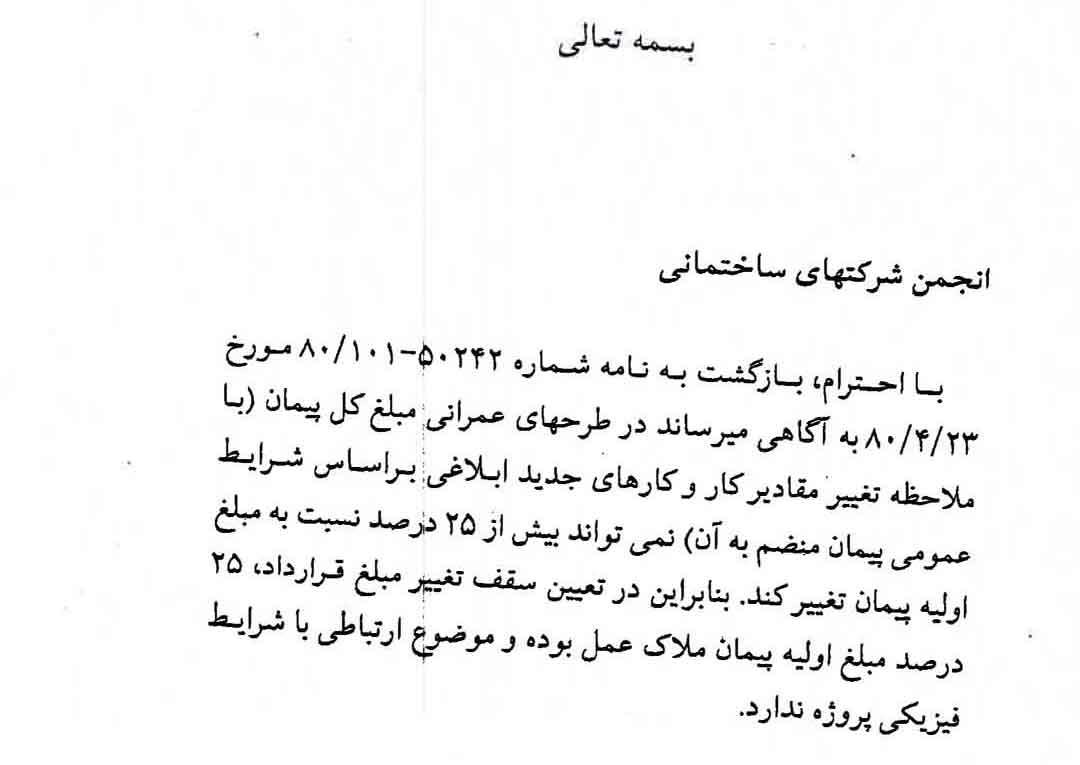

سازمان مدیریت و برنامه ریزی کشور
بسمه تعالی
شماره : 1973-54
تاریخ :02-05-1380
پیوست: ………….
انجمن شرکتهای ساختمانی
با احترام، بازگشت به نامه شماره ۵۰۲۴۲-۱۰1-80مورخ 23-04-1380 به آگاهی میرساند در طرحهای عمرانی مبلغ کل پیمان (با ملاحظه تغيير مقادیر کار و کارهای جدید ابلاغی براساس شرایط عمومی پیمان منضم به آن نمی تواند بیش از ۲۵ درصد نسبت به مبلغ اولیه پیمان تغییر کند. بنابراین در تعیین سقف تغییر مبلغ قرارداد، ۲۵ درصد مبلغ اولیه پیمان ملاک عمل بوده و موضوع ارتباطی با شرایط فیزیکی پروژه ندارد.
سیداکبر هاشمی
مدیرکل دفتر امور فنی و تدوین معیارها
