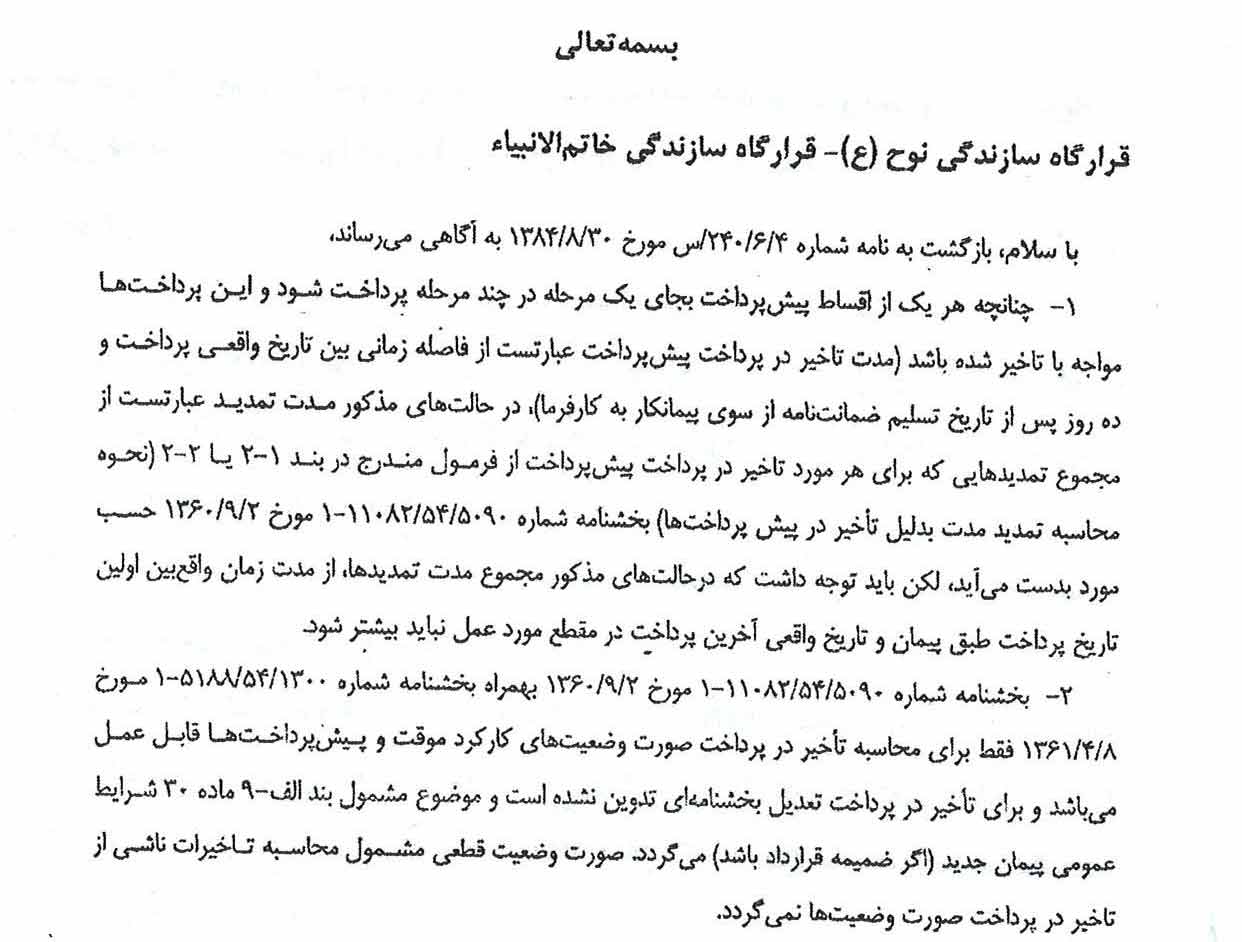

شماره : 154012-513
تاریخ: 26-10-1384
پیوست: –
با سلام، بازگشت به نامه شماره 4-6-240 س مورخ 30-08-1384به آگاهی می رساند،
١. چنانچه هر یک از اقساط پیش پرداخت به جای یک مرحله در چند مرحله پرداخت شود و این پرداخت ها مواجه با تأخیر شده باشد (مدت تأخیر در پرداخت پیش پرداخت عبارتست از فاصله زمانی بین تاریخ واقعی پرداخت و ده روز پس از تاریخ تسليم ضمانت نامه از سوی پیمانکار به کارفرما)، در حالت های مذکور مدت تمدید عبارتست از مجموع تمديد هایی که برای هر مورد تأخیر در پرداخت پیش پرداخت از فرمول مندرج در بند ۱-۲ یا ۲-۲ (نحوه محاسبه تمدید مدت به دلیل تأخیر در پیش پرداختها) بخشنامه شماره 5090-54-11082-1مورخ 02-09-1360حسب مورد به دست می آید، لكن باید توجه داشت که در حالت های مذکور مجموع مدت تمديدها، از مدت زمان واقع بین اولین تاریخ پرداخت طبق پیمان و تاریخ واقعی آخرین پرداخت در مقطع مورد عمل نباید بیشتر شود.
۲. بخشنامه شماره 5090-54-11082-1مورخ 02-09-1360به همراه بخشنامه شماره 1300-54-5188-1مورخ 08-04-1361فقط برای محاسبه تأخیر در پرداخت صورت وضعیت های کار کرد موقت و پیش پرداخت ها قابل عمل می باشد و برای تأخیر در پرداخت تعدیل بخشنامه ای تدوین نشده است و موضوع مشمول بند الف ماده ۳۰ شرایط عمومی پیمان جدید (اگر ضمیمه قرارداد باشد) می گردد. صورت وضعیت قطعی مشمول محاسبه تأخیرات ناشی از تأخیر در پرداخت صورت وضعیت ها نمی گردد.
بهناز پورسید
مدیرکل
برای مشاهده تصویر با کیفیت و دانلود سند، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.
