شماره نامه: ۳۳۴۵۱-۲۲
تاریخ نامه: ۲۲-۰۴-۱۳۸۸
پیوست: ندارد
بسمه تعالی
انجمن شرکتهای ساختمانی
موضوع: خاتمه پیمان

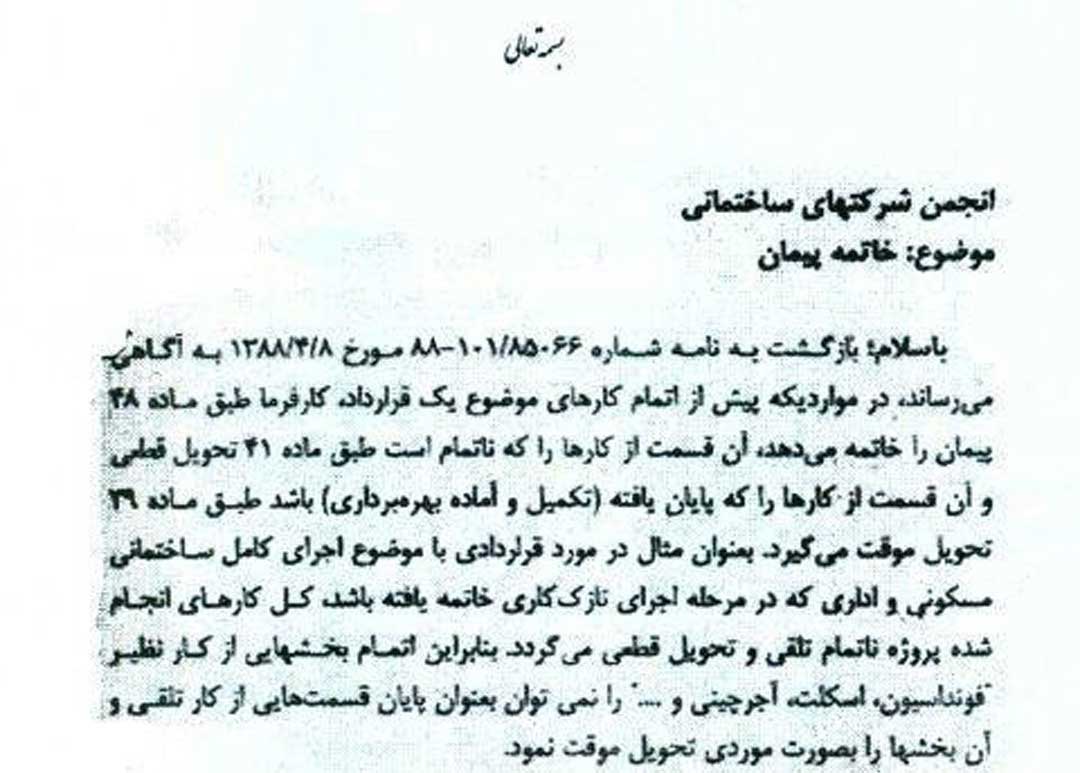

باسلام؛ بازگشت به نامه شماره ۸۵۰۶۶-۱۰۱-۸۸ مورخ ۰۸-۰۴-۱۳۸۸ به آگاهی میرساند. در مواردی که پیش از اتمام کارهای موضوع یک قرارداد، کارفرما طبق ماده ۴۸ پیمان را خاتمه میدهد. آن قسمت از کارها را که ناتمام است طبق ماده ۲۱ تحویل قطعی و آن قسمت از کارها را که پایان یافته (تکمیل و آماده بهرهبرداری) باشد طبق ماده ۲۹ تحویل موقت میگیرد. بعنوان مثال در مورد قراردادی با موضوع اجرای کامل ساختمانی مسکونی و اداری که در مرحله اجرای تازک کاری خاتمه یافته باشد، کل کارهای انجام شده پروژه ناتمام تلقی و تحویل قطعی میگردد. بنابراین اتمام بخشهایی از کار نظیر فونداسیون، اسکلت، آجرچینی و … را نمی توان بعنوان پایان قسمت هایی از کار تلقی و آن بخشها را بصورت موردی تحویل موقت نمود.
بهناز پورسید
مدیرکل دفتر نظام فنی اجرایی
