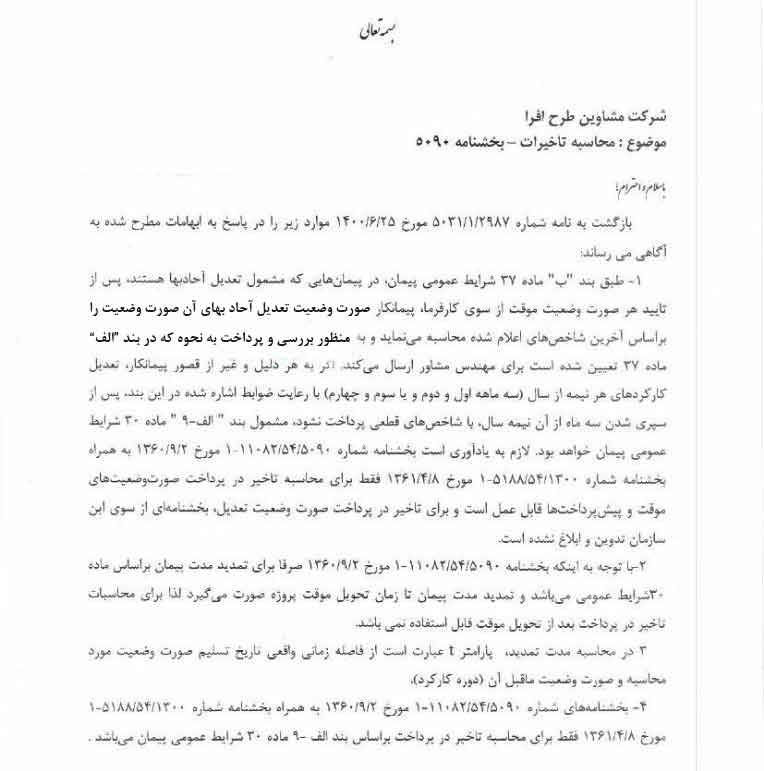

شماره نامه: ۳۰۸۱۷۳
تاریخ نامه: ۰۴-۰۷-۱۴۰۰
پیوست: ندارد
بسمه تعالی
شرکت مشاوین طرح افرا
موضوع: محاسبه تاخیرات – بخشنامه ۵۰۹۰
باسلام واحترام؛
بازگشت به نامه شماره ۵۰۳۱/۱/۲۹۸۷ مورخ ۱۴۰۰/۰۶/۲۵ موارد زیر را در پاسخ به ابهامات مطرح شده به آگاهی میرساند:
۱- طبق بند “ب” ماده ۳۷ شرایط عمومی پیمان، در پیمانهایی که مشمول تعدیل آحادبها هستند، پس از تایید هر صورت وضعیت موقت از سوی کارفرما، پیمانکار صورت وضعیت تعدیل آحاد بهای آن صورت وضعیت را براساس آخرین شاخصهای اعلام شده محاسبه مینماید و به منظور بررسی و پرداخت به نحوه که در بند ”الف“ ماده ۳۷ تعیین شده است برای مهندس مشاور ارسال میکند. اگر به هر دلیل و غیر از قصور پیمانکار، تعدیل کارکردهای هر نیمه از سال (سه ماهه اول و دوم و یا سوم و چهارم) با رعایت ضوابط اشاره شده در این بند، پس از سپری شدن سه ماه از آن نیمه سال، با شاخصهای قطعی پرداخت نشود، مشمول بند ” الف-۹ ” ماده ۳۰ شرایط عمومی پیمان خواهد بود. لازم به یادآوری است بخشنامه شماره ۱۱۰۸۲/۵۴/۵۰۹۰-۱ مورخ ۱۳۶۰/۰۹/۰۲ به همراه بخشنامه شماره ۵۱۸۸/۵۴/۱۳۰۰-۱ مورخ ۱۳۶۱/۰۴/۰۸ فقط برای محاسبه تاخیر در پرداخت صورت وضعیتهای موقت و پیش پرداختها قابل عمل است و برای تاخیر در پرداخت صورت وضعیت تعدیل، بخشنامهای از سوی این سازمان تدوین و ابلاغ نشده است.
۲-با توجه به اینکه بخشنامه ۱۱۰۸۲/۵۴/۵۰۹۰-۱ مورخ ۱۳۶۰/۰۹/۰۲ صرفا برای تمدید مدت پیمان براساس ماده ۳۰ شرایط عمومی میباشد و تمدید مدت پیمان تا زمان تحویل موقت پروژه صورت میگیرد لذا برای محاسبات تاخیر در پرداخت بعد از تحویل موقت قابل استفاده نمیباشد.
۳- در محاسبه مدت تمدید، پارامتر t عبارت است از فاصله زمانی واقعی تاریخ تسلیم صورت وضعیت مورد محاسبه و صورت وضعیت ماقبل آن (دوره کارکرد).
۴- بخشنامههای شماره ۱۱۰۸۲/۵۴/۵۰۹۰-۱ مورخ ۱۳۶۰/۰۹/۰۲ به همراه بخشنامه شماره ۵۱۸۸/۵۴/۱۳۰۰-۱ مورخ ۱۳۶۱/۰۴/۰۸ فقط برای محاسبه تاخیر در پرداخت براساس بند الف -۹ ماده ۳۰ شرایط عمومی پیمان میباشد.
