شماره: ۶۱۹۸۰
تاریخ: ۱۴۰۲/۰۲/۱۳
پیوست: ندارد
جناب آقای مهندس محمدی
دبیر محترم انجمن صنفی ساختمانی و تاسیساتی استان کرمانشاه
باسلام و احترام؛

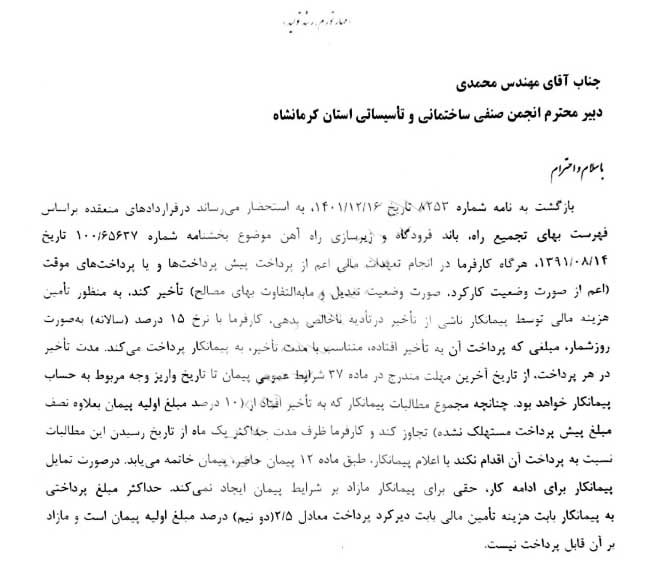

بازگشت به نامه شماره ۸۲۵۳ تاریخ ۱۴۰۱/۱۲/۱۶، به استحضار میرساند در قراردادهای منعقده براساس فهرست بهای تجمیع راه، باند فرودگاه و زیرسازی راه آهن موضوع بخشنامه شماره ۱۰۰/۶۵۶۳۷ تاریخ ۱۳۹۱/۰۸/۱۴، هرگاه کارفرما در انجام تعهدات مالی اعم از پرداخت پیش پرداختها و یا پرداختهای موقت (اعم از صورت وضعیت کارکرد، صورت وضعیت تعدیل مابهالتفاوت بهای مصالح) تأخیر کند، به منظور تأمین هزینه مالی توسط پیمانکار ناشی از تأخیر در تأدیه ناخالص بدهی، کارفرما با نرخ ۱۵ درصد (سالانه) به صورت روزشمار، مبلغی که پرداخت آن به تأخیر افتاده، متناسب با مدت تأخیر به پیمانکار پرداخت میکند. مدت تأخیر در هر پرداخت، از تاریخ آخرین مهلت مندرج در ماده ۳۷ شرایط عمومی پیمان تا تاریخ واریز وجه مربوط به حساب پیمانکار خواهد بود. چنانچه مجموع مطالبات پیمانکار که به تأخیر افتاد از (۱۰ درصد مبلغ اولیه پیمان بعلاوه نصف مبلغ پیش پرداخت مستهلک نشده) تجاوز کند و کارفرما ظرف مدت حداکثر یک ماه از تاریخ رسیدن این مطالبات نسبت به پرداخت آن اقدام نکند با اعلام پیمانکار، طبق ماده ۱۲ پیمان حاضر، پیمان خاتمه مییابد. درصورت تمایل پیمانکار برای ادامه کار، حقی برای پیمانکار مازاد بر شرایط پیمان ایجاد نمیکند. حداکثر مبلغ پرداختی به پیمانکار بابت هزینه تأمین مالی بابت دیرکرد پرداخت معادل ۲/۵ (دو نیم) درصد مبلغ اولیه پیمان است و مازاد بر آن قابل پرداخت نیست.
منوچهر پشنگ
مدیر نظام فنی اجرایی و دبیرخانه
شورای فنی استان کرمانشاه
برای مشاهده تصویر با کیفیت و دانلود سند، از طریق دکمه ورود/عضویت وارد حساب کاربری خود شوید و یا یکی بسازید.
